시공중 - 11월

from 집짓기/건축-시공 2019. 11. 26. 00:51

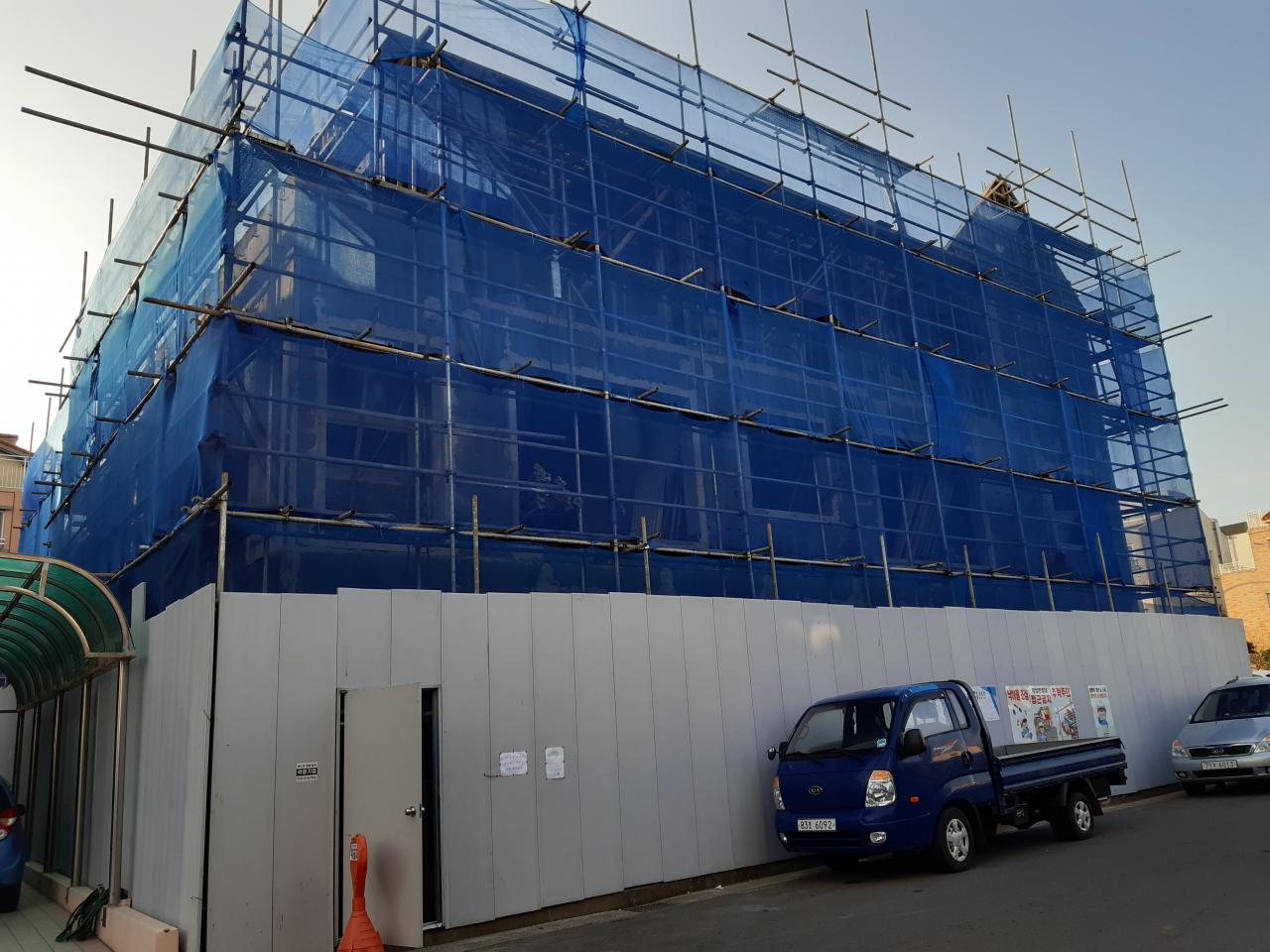

슬슬 모양이 나온다. 외부 타일 작업도 시작된다.
창호 설치도 시작되고 미장공사, 타일공사등등등 엄청나게 복잡해진다.



10월중 골조는 완성되었고 11월부터 목수팀은 완전히 빠진다.

다락까지 공구리타설전 감리가 마지막으로 골조 확인한다.

대게 건축감리는 골조까지 마무리하고 확인을 더이상 오지 않는거같기도하다.



투입된 인력

감리-공구리타설전 현장검측(보통 철근이 잘놓여있는지 확인한다.)

현장소장- 공사 전체 일정 및 관리



목공팀-골조담당. 거푸집설치 및 해체, 먹메김, 콘크리트타설등

철근팀-철근공사

상하수도설비팀-수도담당. 급수, 오수, 배수라인,보일러라인시공 공사

전기통신설비팀-전기 및 소방,통신담당. 전력용 배선, 통신용 배선, 소방용배선 라인 공사



에어컨 설비팀-2~3층 에어컨 배관 잡기

미장공- 외부 메쉬감기 및 미장, 시멘트방수

페인트공- 주차장 천정 드라이비트, 내부 아스팔트 액체방수

석재공-돌관련된 작업들. - 공용계단 물갈기(걸레받이 돌), 외창호젠다이돌

타일공-내부타일, 외부타일벽돌

징크지붕공-지붕 징크 시공

내부창호공-내부문틀 시공

외부창호공-외부창호 시공,사춤

벽돌공- 욕실, 파이프라인가리기, 계단옆 물탱크실 콘크리트벽돌 쌓기, 외부벽돌 치장쌓기





 1. 목공팀 -가장먼저 투입되어 먹메김하고 바닥을 목재로 기초 구획 틀을 잡는다.

또한 건물 외벽부터 거푸집을 만든다. 또한 외부 비계를 쌓는다.

외단열재(스티로폼)를 부착, 보 및 슬라브 거푸집 틀 세우기



2. 철근팀- 철근으로 벽체 및 보, 천정(슬라브) 철근을 잡는다.



3. 설비팀-전기통신소방설비팀, 상하수도설비팀이 각각 배관 위치잡아둔다.



4. 공구리 타설 및 양생



5. 전기통신설비팀, 매립된박스위치에전기선인입,

수도팀이환기팬라인,수도라인, 오배수라인 파이프로 잡아둔다.



6. 에어컨설비팀- 천정형 에어컨의 경우등 외부 단열재를 조금 파서 드레인라인 및 실외기 위치라인을 매립하고 내부 천정에 천정형 에어컨 시공 라인 및 배관라인을 잡아둔다.

작업 현장이 겹치기때문에 내부 설비팀이 작업하고 나서 들어오는경우가 많다.



7. 미장팀-내외부 메쉬감기

메쉬란- 메쉬는 외단열마감공법(EIFS) 시공 시 몰탈과 함께 단열재 및 외부충격에 대한 보호를 위해 사용되는 제품.

단열재는 스티로폼이다. 스티로폼위에 바로 몰탈바르면 떨어질염려가 많으니 비닐그물망같은것을 메쉬라하는데 그것을 덧대어 그위에 몰탈을 발라 미장한다.



8. 벽돌공-내부 욕실 조적 벽돌쌓기

욕실 젠다이, 파이프 오배수라인들을 감추기, 계단실 옆 물탱크실 만드는등으로 콘크리트벽돌을 쌓아 시공된다.



9. 페인트방수팀-방수작업

욕실, 발코니등 물닿는부분의 외부 바닥면에 시멘트액체방수로 1차 방수, 아스팔트 액체방수로 2차방수한다.



10. 바닥 단열재 깔기

비드법보온판 2호 스티로폼에 고정 화스너를 박아준다.



11. 바닥 기포타설

바닥에 단열재위에 기포타설하고, 빗물등에 닿지않게 창문도 비닐로 쳐준다.

이틀정도 양생한다.



12. 내외부창호팀-외부창호 설치, 내부문틀 설치

내부도어의 문틀을 설치하는데 위치를 잡고 시멘트몰탈로 붙여 고정한다.

외부창호 틀을 설치하고 시멘트 몰탈로 고정하고, 시멘트액체방수 후 실란트를 쏴서 추가 방수한다.



13. 석재팀- 석재작업

공용계단 물갈기(걸레받이) 돌을 몰탈로 붙여 시공한다.



14. 타일공-타일작업

내부 욕실 벽부터 붙인다.

바닥은 보일러코일을 깔고, 방통작업(몰탈바르기)후 작업한다.



15. 징크공-지붕징크작업

기본 뼈대(하지작업)를 잡고 알루미늄 징크판을 덧댄다.





이번달 느낀점

-이제부터 각각의 시공이 자잘하게 다들어가기 때문에 공사환경이 복잡하였다. 따라서 시기에 맞게 적절한 인력이 투입되는것이 고려되는데, 예를 들어 같은 작업현장이 겹치는 오배수배관팀, 에어컨설비팀의 경우 대게 오배수설비를 먼저 파이프로 잡은 후 에어컨 설비팀이 들어가야 일이 수월하였다.



또한 외부창호 및 내부창호가 먼저 들어가서 자리를 잡아줘야 향후 큰 물건 들어올일이 적으니 먼저 작업을 해주어야하는부분도 배웠다.



직영이 아닌 현장소장이 있으니 이런부분은 원활히 해결되어 용이하였음.





반응형
